В котельной на Блинова работают четыре бригады, горячая вода пойдет потребителям, как запланировано

В котельной на Блинова работают четыре бригады, горячая вода пойдет потребителям, как запланировано

На площадке котельной на улице Блинова журналистам рассказали, как идет восстановительные работы после аварии, произошедшей здесь 5 мая.

Заместитель главы администрации по жилищно-коммунальному хозяйству Олег Зубов отметил, что на объекте работает четыре бригады, обеспечивается ежедневный контроль. Все идет в  соответствии с утвержденным графиком. Согласно ему 19 мая планируется запуск котельной.

Директор Ковровского филиала ООО «Владимиртеплогаз» Андрей Башкин рассказал, что котельная была повреждена 5 мая при завершении отопительного сезона и переходе оборудования на летний режим . Строительная площадка очищена от строительного мусора, внутри котельной проведены работы по очистке оборудования. Основное и вспомогательное оборудование уже проверено и готово к работе.

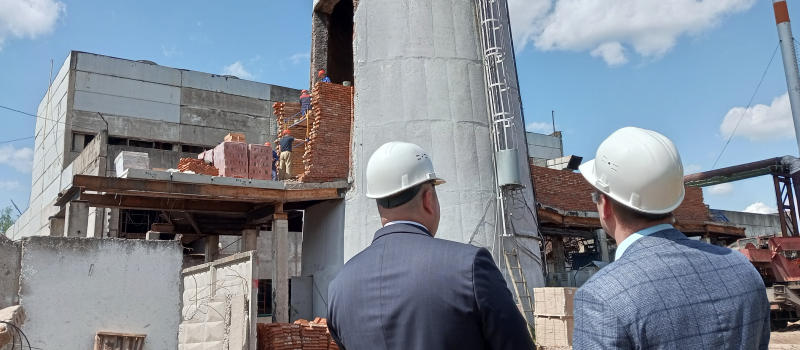

Основная задача сейчас - возвести кирпичную кладу газохода, подрядчик планирует завершить ее в первой половине дня 18 мая. Затем проведут пуско-наладочные испытания и включение в работу котла №2. Директор филиала также подтвердил, что в планах дать горячее водоснабжение потребителям 19 мая.

Сейчас два котла из трех исправны. Для горячего водоснабжения достаточно одного котла, а для отопления подключается еще один. Третий остается в резерве. Работы на поврежденном котле будут проведены к отопительному сезону.

Одновременно с восстановительными проведены и профилактические работы, изначально запланированные на июнь, поэтому планового отключения горячей воды летом уже не потребуется.

Вам Нравится данная статья?

Контакты

© Интернет-портал «Ковров Сегодня» (2013-2025).

e-mail: Адрес электронной почты защищен от спам-ботов. Для просмотра адреса в браузере должен быть включен Javascript.

Рекламная служба: +7 909 272 88 31
